[交通] 中铁广州工程局市政环保公司西康高铁站前5标工程进度

18787 6
发表于 2022-12-31 08:55:37 | 显示全部楼层 阅读模式 | 来自陕西

西安人都注册了,还不快来?

您需要 登录 才可以下载或查看,没有账号?注册

×
1、工程简介
西康高速铁路站前工程XKZQ-5标段二工区段管段全长7.85km,于2021年7月开工,包含主要工程有6767.067m枫坪隧道1座;68.52m段家沟中桥1座;820.55m桐木车站特大桥1座及215m路基1处。
2、工程进度

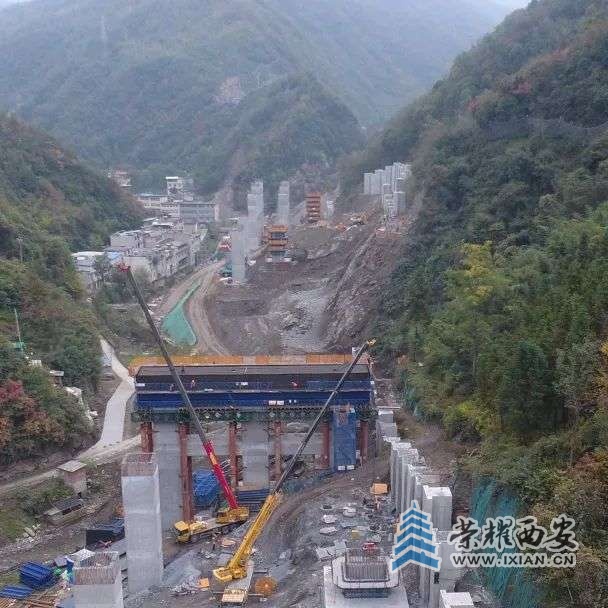

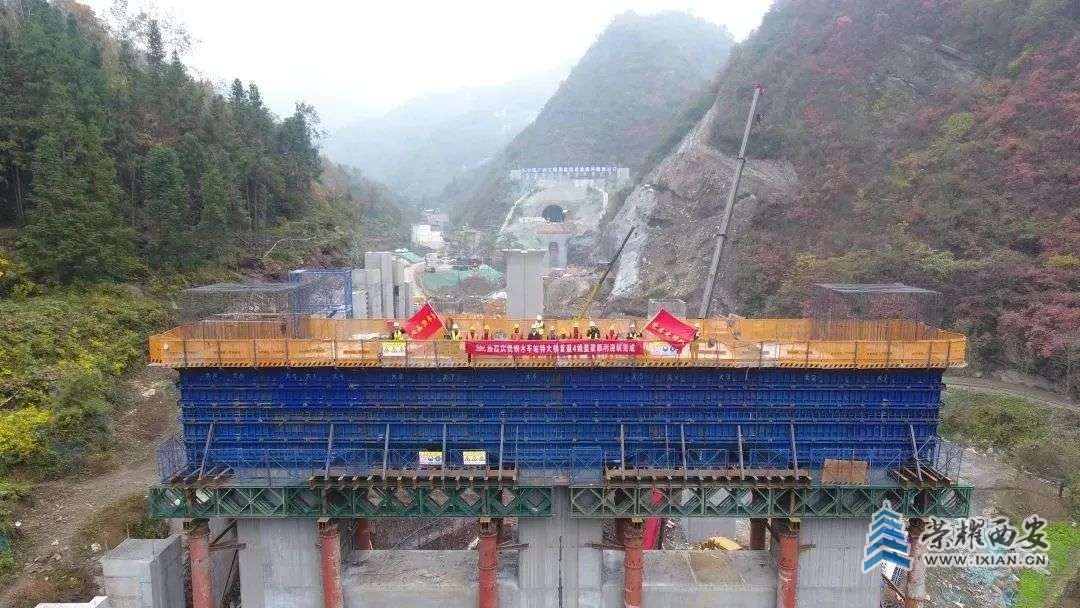

2022年西康高铁项目以安全质量为前提、以施工计划为目标,克服疫情影响等重重艰难险阻,年度计划完成23920万元,截至目前实际完成24042万元,完成年度计划的101%。隧道正洞开挖支护完成1557米,仰拱完成1313米,二衬完成1060米;辅助坑道开挖支护完成695米;桥梁孔桩完成280根,抗滑桩完成52根,承台完成30个,墩柱完成483米,盖梁完成2道,施工便道修建完成150米,石灰沟弃渣场挡渣坝浇筑完成912立方,威尔沟弃渣场挡渣坝浇筑完成816立方,均满足施工要求,已启用。
3、2023年计划完成工程量
2023年计划完成投资28829万元。其中枫坪隧道正洞计划开挖支护2443m,仰拱2443m,二衬2443m。桐木车站特大桥计划完成桩基148根,开累全部完成;承台完成27个,开累全部完成;墩身完成566米,开累全部完成;简支梁完成20孔,T构梁完成2联,连续梁完成1联,边坡防护完成30%。路基工程:路基土石方开挖完成32万方,全部完成。附属工程完成35%。
本帖点赞记录
点赞给态度,登录/注册 就能点赞
Click 2023-1-1 15:45 赞同 +1
人潮里 2022-12-31 23:41 赞同 +1
沙漠之舟在绿洲 2022-12-31 19:19 赞同 +1
无所谓的山 2022-12-31 16:49 赞同 +1
赵航基 2022-12-31 12:06 赞同 +1
hello1987 2022-12-31 11:09 赞同 +1
阳光阳光 2022-12-31 10:57 赞同 +1
天涯1224 2022-12-31 10:08 赞同 +1
liule199010 2022-12-31 09:41 赞同 +1
hello1987Lv.9 发表于 2022-12-31 11:09:03 | 显示全部楼层 | 来自陕西
加油
回复 支持 反对

使用道具 举报

人潮里Lv.0 发表于 2022-12-31 23:41:56 | 显示全部楼层 | 来自陕西
提示: 作者被禁止或删除 内容自动屏蔽
回复 支持 反对

使用道具 举报

ookieeLv.6 发表于 2023-1-2 08:06:38 | 显示全部楼层 | 来自福建
好好
回复 支持 反对

使用道具 举报

回复

您需要登录后才可以回帖 登录 | 注册

本版积分规则

中国互联网违法和不良信息举报中心 12377

陕西互联网违法和不良信息举报电话 029-63907150

免责声明:本网站不承担任何内容提供者的信息所引起的争议和法律责任,联系侵删

Copyright © 2001-2025 荣耀西安网 版权所有 All Rights Reserved. 陕ICP备2024053929号-1|陕公网安备61011302000104
关灯 在本版发帖
扫一扫添加微信客服
扫一扫下载客户端
返回顶部
快速回复 返回顶部 返回列表
