[交通] 西安地铁五号线一期全线“电通”通信系统“三通”

15245 7
发表于 2020-4-27 10:57:58 | 显示全部楼层 阅读模式 | 来自陕西

西安人都注册了,还不快来?

您需要 登录 才可以下载或查看,没有账号?注册

×
本帖最后由 gao123 于 2020-4-27 11:08 编辑

2020年4月27日上午10点,随着由中国铁建电气化局集团有限公司承建的西窑头站最后一组35KV开关柜带电成功,西安地铁5号线一期工程开通线路全线“电通”;同时,通信系统也于当天实现“三通”,这是地铁5号线一期工程建设继实现“洞通”“轨通”后,又一个重要节点,为下一步综合联调与电客车调试提供了有力条件。#西安身边事#
西安地铁5号线一期工程西起阿房宫南站,东至西安东站,线路全长25.36公里,共设21座车站,设和平车辆段和雁鸣湖停车场各1处。受西安东站(国铁站)整体方案影响,先期计划开通21.7公里,共包含18座车站。

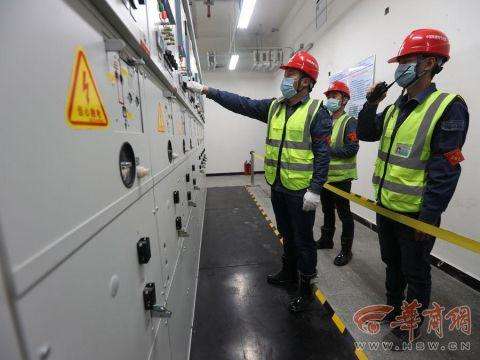

供电系统是地铁的电力主动脉,西安地铁五号线一期供电系统工程总计包含10座牵引降压混合变电所、9座降压变电所及区间220余公里环网电缆敷设。为确保5号线一期工程按期实现“电通”,轨道集团克服疫情期间设备进场、人员返工等诸多困难,多次召开技术协调会,细化工作步骤,明确责任分工,制定严密的施工方案,反复进行现查勘查,争分夺秒,于4月15日实现和平村主变电站所受压器一次冲击成功;4月20日5号线一期供电系统首段送电成功;4月27日最后一组35KV开关柜顺利带电,5号线一期工程全线被“点亮”,至此顺利完成全线“电通”的目标任务。
通信系统作为轨道交通正常运转的神经系统,为列车运行的快捷、安全、准时提供了基本保证。地铁通信系统分为专用通信系统、公安通信系统和乘客信息系统。通信系统“三通”即为:传输通道打通、电话系统开通、无线通信系统开通。
另外,西安地铁6号线一期工程已于4月20日实现“电通”和通信系统“三通”(除西北工业大学站及其站后配线外)。地铁6号线一期工程南起西安南站,北至西北工业大学站,线路长约20.1公里。
截止目前,5号线一期、6号线一期工程拟开通线路均已实现全线“电通”和通信系统“三通”,正在进行车站土建附属结构施工以及全线机电设备安装等工作。其中,5号线一期工程已累计完成设备房砌筑24772立方米;6号线一期工程安装装修已累计完成砌筑17221立方米。
本帖点赞记录
点赞给态度,登录/注册 就能点赞
杨贇 2020-4-28 08:51 赞同 +1
hello1987 2020-4-28 00:21 赞同 +1
宋宏伟 2020-4-27 21:46 赞同 +1
fatbears 2020-4-27 18:17 赞同 +1
骊山菩提树 2020-4-27 15:18 赞同 +1
ctct 2020-4-27 14:27 赞同 +1
神隐2007 2020-4-27 14:18 赞同 +1
长安新星 2020-4-27 13:28 赞同 +1
亲爱的路人幸福 2020-4-27 13:21 赞同 +1
铁面无私Lv.10 发表于 2020-4-27 17:10:46 | 显示全部楼层 | 来自陕西

西安地铁5号线一期、6号线一期全线“电通”

最新进展!西安地铁5号线一期、6号线一期全线“电通”

环京津新闻网
04-27 11:37环京津新闻网

2020年4月27日上午10点,随着由中国铁建电气化局集团有限公司承建的西窑头站最后一组35KV开关柜带电成功,西安地铁5号线一期工程开通线路全线“电通”;同时,通信系统也于当天实现“三通”,这是地铁5号线一期工程建设继实现“洞通”“轨通”后,又一个重要节点,为下一步综合联调与电客车调试提供了有力条件。

西安地铁5号线一期工程西起阿房宫南站,东至西安东站,线路全长25.36公里,共设21座车站,设和平车辆段和雁鸣湖停车场各1处。受西安东站(国铁站)整体方案影响,先期计划开通21.7公里,共包含18座车站。

供电系统是地铁的电力主动脉,西安地铁五号线一期供电系统工程总计包含10座牵引降压混合变电所、9座降压变电所及区间220余公里环网电缆敷设。为确保5号线一期工程按期实现“电通”,轨道集团克服疫情期间设备进场、人员返工等诸多困难,多次召开技术协调会,细化工作步骤,明确责任分工,制定严密的施工方案,反复进行现查勘查,争分夺秒,于4月15日实现和平村主变电站所受压器一次冲击成功;4月20日5号线一期供电系统首段送电成功;4月27日最后一组35KV开关柜顺利带电,5号线一期工程全线被“点亮”,至此顺利完成全线“电通”的目标任务。

通信系统作为轨道交通正常运转的神经系统,为列车运行的快捷、安全、准时提供了基本保证。地铁通信系统分为专用通信系统、公安通信系统和乘客信息系统。通信系统“三通”即为:传输通道打通、电话系统开通、无线通信系统开通。

另外,西安地铁6号线一期工程已于4月20日实现“电通”和通信系统“三通”(除西北工业大学站及其站后配线外)。地铁6号线一期工程南起西安南站,北至西北工业大学站,线路长约20.1公里。

截止目前,5号线一期、6号线一期工程拟开通线路均已实现全线“电通”和通信系统“三通”,正在进行车站土建附属结构施工以及全线机电设备安装等工作。其中,5号线一期工程已累计完成设备房砌筑24772立方米;6号线一期工程安装装修已累计完成砌筑17221立方米。
回复 支持 反对

使用道具 举报

他山之石Lv.9 发表于 2020-4-27 21:45:49 | 显示全部楼层 | 来自陕西
后面还有三个月的空载呢
回复 支持 反对

使用道具 举报

28040303Lv.6 发表于 2020-4-27 22:34:25 | 显示全部楼层 | 来自陕西
支持

回复 支持 反对

使用道具 举报

他山之石Lv.9 发表于 2020-4-27 22:48:34 | 显示全部楼层 | 来自陕西
好好
回复 支持 反对

使用道具 举报

他山之石Lv.9 发表于 2020-4-27 22:48:45 | 显示全部楼层 | 来自陕西
期待开通的那一天
回复 支持 反对

使用道具 举报

hello1987Lv.8 发表于 2020-4-28 00:22:27 | 显示全部楼层 | 来自陕西
离正式运行又进了一步
回复 支持 反对

使用道具 举报

回复

您需要登录后才可以回帖 登录 | 注册

本版积分规则

中国互联网违法和不良信息举报中心 12377

陕西互联网违法和不良信息举报电话 029-63907150

免责声明:本网站不承担任何内容提供者的信息所引起的争议和法律责任,联系侵删

Copyright © 2001-2024 荣耀西安网 版权所有 All Rights Reserved. 陕ICP11000591 陕公网安备 61011302000104号
关灯 在本版发帖
扫一扫添加微信客服
扫一扫下载客户端
返回顶部
快速回复 返回顶部 返回列表
